分类

相比国标中的文字描述,美标中N+X的描述方式更加精准,适合书面沟通。

特点 T1 T2 T3 T4 A级 B级 C级
冗余能力 无冗余(N+0) 部分冗余(N+1) 全冗余(N+1) 双重冗余(N+N) 完全冗余,容错型 部分冗余,冗余型 无冗余,基本型
宕机时间 年均28-29小时 年均22小时 年均1.6小时 年均0.5小时 电子信息系统运行中断不可接受 允许一定的系统中断 允许系统中断
维护能力 计划性和非计划性中断均可接受 计划性中断可减少 计划性中断不影响服务 计划性和非计划性中断均可避免 运行期间不应中断 在冗余能力范围内不应中断 允许在正常运行情况下中断
电源配置 单回路供电 单回路供电,部分备用 双回路供电 双回路供电,容错系统 双重电源供电 单回路供电,部分备用 单回路供电
适用场景 成本低,适合小型应用 中小型企业,适合一般应用 大型企业,适合关键应用 大型企业,适合高可用性需求 关键任务应用,容错要求高 一般任务应用,冗余要求中等 非关键任务应用,冗余要求低

性能

数据中心性能要求

配电系统

UPS系统包括: UPS、电池、精密配电柜(列头柜)、工业连接器、PDU、STS静态转化开关(重要的单电源设备); 动力系统包括: ATS双电源转换开关等;

空调系统

动力:空调主机(冷机/热泵、水泵、板换)、冷却塔; 新风系统有过滤、降温、去湿的功能,保证机房的正压和洁净度。(新风机、防火阀); 排风系统用于气体灭火后的排风,人工启动。集中设置排风机的系统,支管处设置电动密闭阀; 末端设备有精密空调、加湿器等; 给排水管道应采取防渗漏和防结露的措施; 在房间内温度不超限的情况下,空调系统允许中断。

气流组织

功率密度场景 平均单机柜功率 推荐送风/制冷形式 关键要求与注意事项
低功率密度场景 1~2kW 优先选择上送风形式 兼顾成本与实用性;若顶部空间充足,可采用风管上送风优化气流分布。
中功率密度场景 3~6kW 优先选择地板下送风形式 配合合理的地板高度设计;当功率大于 4kW 时,务必实施冷热通道隔离。
高功率密度场景 >6kW 必须采用就近制冷形式 优先选用列间制冷;可根据机柜布局、建筑空间灵活搭配其他就近制冷类型。

PUE

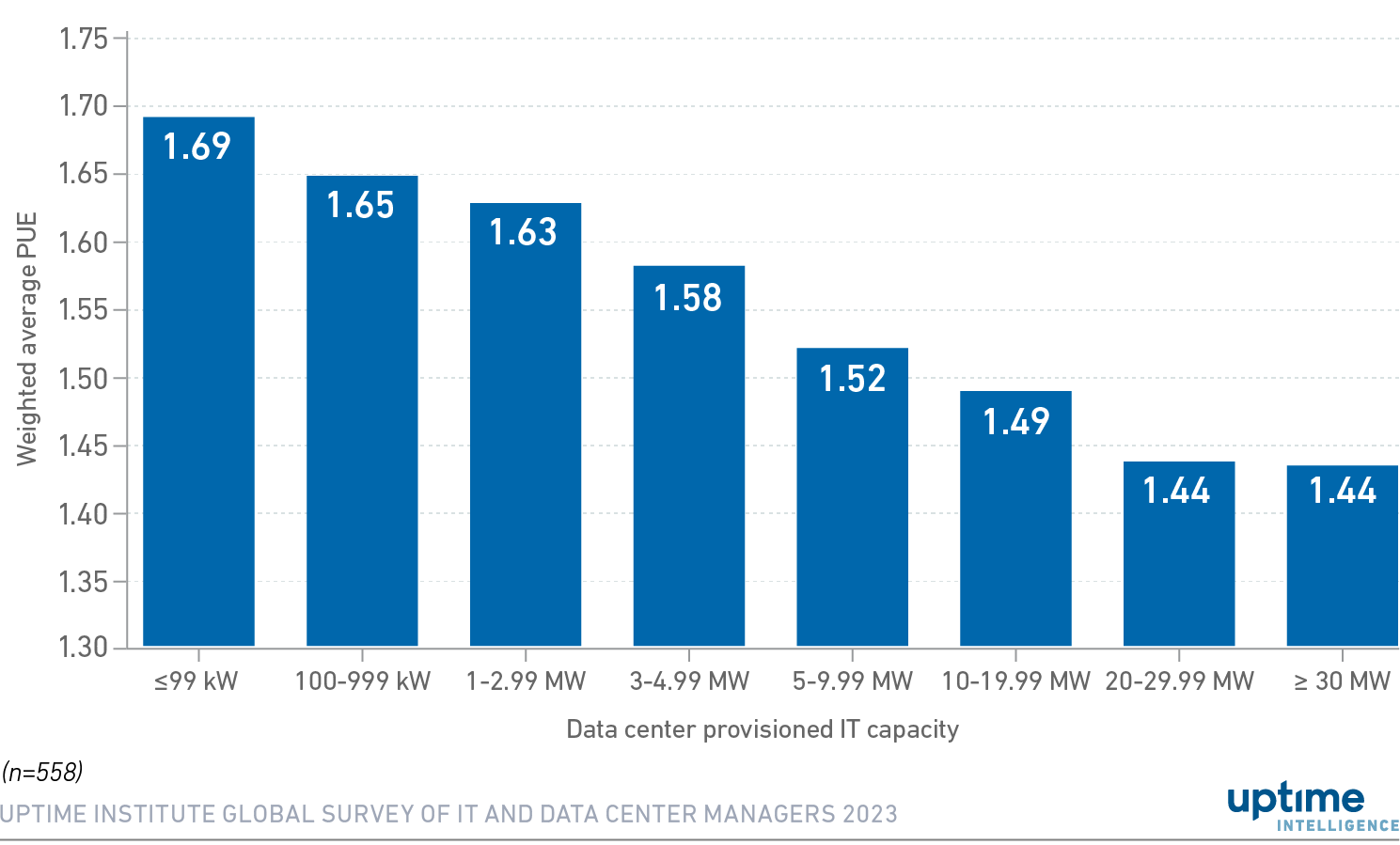

Uptime Institute 是 Tier 等级标准的制定机构。根据其公开分析,装机量越大的数据中心,PUE 越趋近于 1,见下图: 数据中心规模与 PUE 关系
